Liputan6.com, Jakarta - PT Jasa Marga (Persero) Tbk (JSMR) akhirnya mengumumkan penerapan integrasi tarif tol Jakarta Outer Rong Road (JORR) atau Tol JORR. Dijadwalkan, integrasi ini akan berlaku pada 29 September 2018 pukul 00.00 WIB.
Berdasarkan infografis yang dikutip dari Instagram resmi Jasa Marga, keputusan ini disampaikan setelah keluarnya Surat Keputusan Menteri Pekerjaan Umum dan Perumahan Rakyat Nomor 710/KPTS/M/2018 tanggal 14 September 2018.
Advertisement
Baca Juga

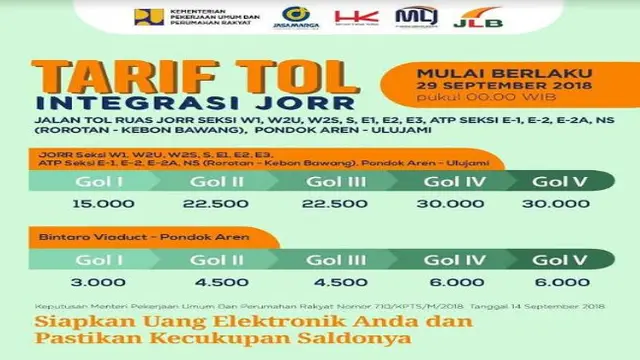

Untuk tarif yang berlaku di ruas tol JORR, Golongan I sebesar Rp 15 ribu, Golongan II Rp 22.500, Golongan III Rp 22.500, Golongan IV Rp 30 ribu dan Golongan V Rp 30 ribu.
Untuk ruas Bintaro Vaiduct-Pondok Aren, tarif Golongan I Rp 3.000, Golongan II Rp 4.500, Golongan III Rp 4.500, Golongan IV Rp 6.000 dan Golongan V Rp 6.000.
Sebelumnya, PT Jasa Marga (Persero) Tbk memastikan pemberlakuan tarif integrasi Jakarta Outer Ring Road (JORR) belum berlaku 22 September 2018.
Hal ini seiring beredarnya infografis yang tak resmi dari Jasa Marga mengenai rencana integrasi tarif tersebut. AVP Corporate Communication Jasa Marga Dwimawan Heru mengatakan, Jasa Marga bersama dengan Badan Usaha Jalan Tol (BUJT) pengelola ruas JORR lainnya masih melakukan koordinasi dengan Kementerian Pekerjaan Umum dan Perumahan Rakyat (Kementerian PUPR).
"Berdasarkan pembahasan yang belakangan ini intens dilakukan antara Kementerian PUPR bersama dengan Jasa Marga dan para BUJT JORR lainnya, dapat kami informasikan bahwa pemberlakuan integrasi JORR paling lambat akhir September 2018," tegas Heru.
Meskipun demikian, kepastian terhadap tanggal pemberlakuan akan ditetapkan oleh Menteri PUPR dan jika telah memperoleh tanggal kepastian tersebut, Jasa Marga akan menginformasikan terlebih dahulu kepada masyarakat. (Yas)
Selesai 2019, Tol JORR 2 Bisa Turunkan Biaya Logistik
Sebelumnya, proyek Tol Jakarta Outer Ring Road 2 (JORR 2) ditargetkan bakal selesai dan beroperasi 2019, serta menyumbangkan banyak dampak terhadap geliat ekonomi di sekitaran Ibu Kota.
Pengusahaan tol ini dilakukan oleh PT Marga Trans Nusantara dengan nilai investasi sebesar Rp 2,4 triliun. Kepemilikan sahamnya dipegang oleh PT Jasa Marga Tbk sebesar 60 persen, PT Astratel Nusantara sebesar 30 persen, dan PT Transutama Arya Sejahtera 10 persen.
Menteri Pekerjaan Umum dan Perumahan Rakyat (PUPR) Basuki Hadimuljono mengatakan, rampungnya Tol JORR 2 akan memberikan manfaat bagi kelancaran mobilitas komuter baik dari Jakarta maupun kota-kota di sekitarnya.
Selain itu, ia menambahkan, jalan bebas hambatan ini juga bakal memperlancar distribusi sehingga akan menurunkan biaya logistik dan harga-harga bahan pokok.
"Insya Allah pada tahun 2019, JORR 2 akan siap dioperasikan sehingga akan memperlancar mobilitas kaum urban dan meningkatkan aktivitas ekonomi," ujar dia dalam keterangan tertulis, Senin 17 September 2018.

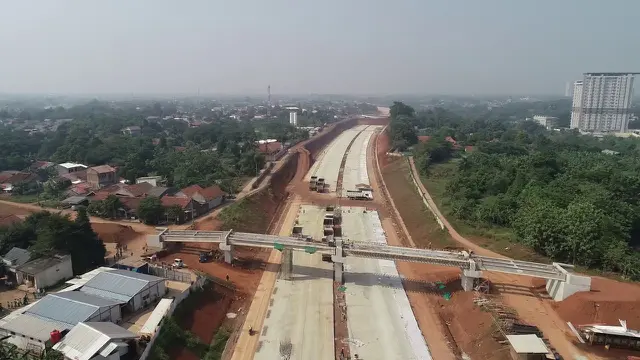

Salah satu bagian jaringan jalan Tol JORR 2 yakni Tol Kunciran–Serpong sepanjang 11,14 km saat ini progresnya sudah mencapai 66 persen. Ruas ini juga akan terkoneksi dengan ruas Tol Tangerang-Merak dan Tol Jakarta-Serpong yang sudah terlebih dahulu beroperasi.
Pembebasan lahan ruas tol ini sudah mencapai 97 persen dan ditargetkan pada Oktober 2018 sudah seluruhnya bisa dibayar menggunakan dana Lembaga Manajemen Aset Negara (LMAN).
Adapun faktor pembebasan lahan terbilang masih menjadi salah satu kendala dalam penyelesaian proyek pembangunan tol. Saat ini, ada delapan bidang tanah yang pembebasan lahannya masih belum selesai, yakni di tujuh bidang tanah di Kelurahan Pakujaya dan satu bidang tanah di Kelurahan Pondok Jagung Timur di Kota Tangerang Selatan.
Bidang tanah di Kelurahan Pakujaya merupakan bidang tanah milik warga, sementara bidang tanah di Kelurahan Pondok Jagung Timur merupakan bidang tanah milik TNI.
Terkait bidang tanah milik TNI, Kementerian PUPR telah mengirimkan surat kepada Kementerian Pertahanan untuk mendapatkan izin penggunaan lahan tersebut.
Beberapa ruas lain seperti tol Kunciran–Serpong paket I Kunciran-Parigi (6,72 km) yang dikerjakan PT Waskita Karya (Persero) Tbk progresnya telah mencapai 63,4 persen. Sementara itu, progress paket II Parigi-Serpong (4,42 km) yang dikerjakan PT Adhi karya dan Acset (KSO) sudah mencapai 71,82 persen.
Ruas lainnya yang berada di jalan tol ini antara lain Tol Batuceper–Kunciran–Cengkareng (Bandara Soekarno Hatta) sepanjang 14,19 km dan Tol Cinere-Serpong sepanjang 10,14 km. Secara keseluruhan, Tol JORR 2 diproyeksikan akan mulai beroperasi pada 2019.
